Суть

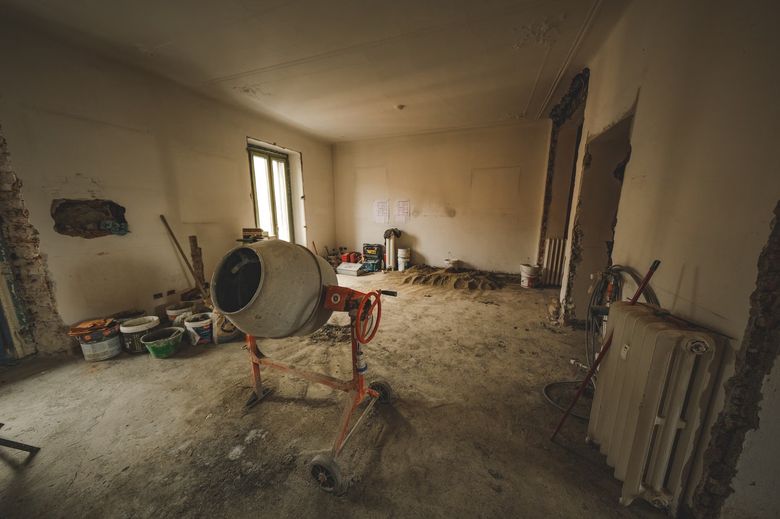

Реалистичный срок премиального ремонта квартиры в Москве - 8-14 месяцев
- Премиальный ремонт квартиры 80-120 м2 занимает 8-14 месяцев из-за обязательных технологических выдержек: стяжка сохнет 28 дней, акклиматизация паркета - 7-14 дней.
- Дизайн-проект длится 6-12 недель и включает детальные чертежи инженерных систем, а согласование перепланировки в Мосжилинспекции добавляет еще 2-4 недели.
- Самый долгий этап - чистовая отделка (8-16 недель), требующая строгих условий: температура от +18°C, влажность 40-60%, зазор у стен для паркета 10-15 мм.
- Типичные ошибки: неточные обмеры (решение - лазерное сканирование с точностью до 1 мм), неправильное сечение кабелей для мощной техники, игнорирование акклиматизации материалов и нарушение гидроизоляции в санузлах.
- Для контроля качества на каждом этапе используйте жесткий чек-лист и привлекайте независимый технический надзор.
Ремонт квартиры в премиум-сегменте - это не просто обновление отделки, а сложный инженерно-дизайнерский проект, где каждый этап требует точного соблюдения технологии и временных рамок. В отличие от стандартного ремонта, здесь используются дорогие материалы, сложные инженерные системы и индивидуальные архитектурные решения, что накладывает особые требования к организации работ. В этом материале мы разберем полный цикл премиального ремонта «под ключ» - от первого эскиза до финальной уборки - с указанием реальных сроков и нормативов, которые помогут вам контролировать процесс и избежать типичных ошибок.
Сколько времени занимает премиальный ремонт квартиры под ключ: реалистичные сроки
Реалистичный срок полного цикла премиального ремонта квартиры площадью 80-120 м² в Москве составляет от 8 до 14 месяцев. Этот диапазон учитывает не только строительные работы, но и время на разработку дизайн-проекта, согласования, поставку материалов и финишную уборку. Сокращение сроков за счет параллельного выполнения этапов возможно, но требует высокой координации и наличия у подрядчика собственных складских запасов отделочных материалов.
Для квартир площадью более 150 м² или с высоким уровнем сложности (например, с бассейном, домашним кинотеатром или системой «умный дом») срок увеличивается до 16-20 месяцев. Важно понимать: обещание сделать ремонт за 3-4 месяца в премиум-сегменте - маркер некомпетентности подрядчика, так как качественная отделка требует естественной усадки стяжки, выдержки штукатурки и времени на акклиматизацию деревянных покрытий.

Приведенные сроки справедливы для работы одной бригады с полной занятостью. Если подрядчик использует несколько параллельных бригад (например, отдельно для сантехники и электрики), некоторые этапы могут выполняться одновременно, что сокращает общее время на 10-15%. Однако параллельное ведение работ требует постоянного авторского надзора, чтобы избежать коллизий между смежниками.
Этап 1: Дизайн-проект и предпроектная подготовка
Первый и самый важный этап премиального ремонта - создание дизайн-проекта. В отличие от типового ремонта, здесь проект не ограничивается расстановкой мебели: он включает подробные чертежи всех инженерных систем, развертки стен с привязкой розеток и выключателей, схемы освещения с указанием типов светильников и CRI (индекса цветопередачи) ламп, а также спецификацию всех материалов с артикулами.
Срок разработки полноценного дизайн-проекта для квартиры 80-120 м² составляет от 6 до 12 недель. В этот период входят: обмерный план, планировочные решения (минимум 2-3 варианта), 3D-визуализация, рабочая документация (электромонтажный план, план полов и потолков, развертки стен), а также подбор материалов и мебели. На этом же этапе выполняется согласование перепланировки в Мосжилинспекции, если она требуется - это добавляет еще 2-4 недели.
Этап 2: Демонтажные работы и подготовка основания
Демонтаж в премиальном ремонте - это не просто сбивание плитки. Здесь важно сохранить несущие конструкции и подготовить основание для последующих работ. На этом этапе выполняется: демонтаж старых покрытий (полы, стены, потолки), снос ненесущих перегородок (если предусмотрено проектом), штробление стен под электропроводку и сантехнические трубы, а также вывоз строительного мусора.
Срок демонтажных работ для квартиры 80-120 м² составляет 2-4 недели. Ключевое требование - строгое соблюдение технологии штробления: глубина штробы не должна превышать 1/3 толщины стены, а в панельных домах категорически запрещено штробить горизонтальные каналы в несущих стенах. После демонтажа обязательно выполняется обработка основания антисептиками и грунтовкой глубокого проникновения.

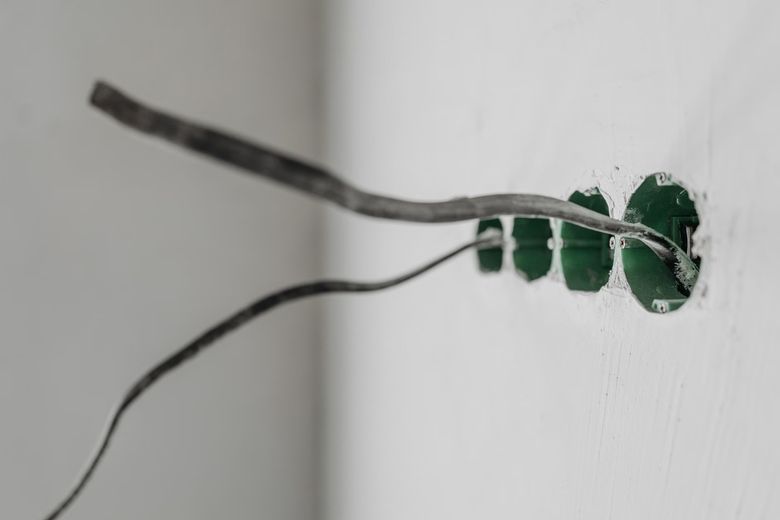

Этап 3: Инженерные системы - электрика, сантехника, вентиляция и кондиционирование
Монтаж инженерных систем - самый ответственный этап премиального ремонта, так как ошибки здесь приводят к дорогостоящим переделкам. В премиум-сегменте используется трехуровневая система электрики: силовые линии (розетки 16А, плита, стиральная машина), слаботочные сети (интернет, телефония, охранная сигнализация) и управление освещением (часто на базе протокола DALI для плавного диммирования).
Срок монтажа инженерных систем для квартиры 80-120 м² составляет 4-8 недель. В этот период входят: прокладка кабелей (медный провод сечением не менее 2.5 мм² для розеток и 1.5 мм² для освещения), монтаж распределительных щитов, установка сантехнических труб (рекомендуется использовать трубы из сшитого полиэтилена или нержавейки), монтаж системы вентиляции с рекуперацией и сплит-систем кондиционирования. Важно: все инженерные сети должны быть сфотографированы и обмерены до их закрытия штукатуркой - это необходимо для будущего обслуживания.
Этап 4: Черновая отделка - стяжка, штукатурка, гидроизоляция
Черновая отделка создает идеальную геометрию помещений. В премиум-сегменте стяжка пола выполняется по технологии «плавающий пол» с обязательным использованием демпферной ленты по периметру. Толщина стяжки - от 5 до 8 см, в зависимости от перепадов высот. Штукатурка стен выполняется по маякам с допуском отклонения не более 2 мм на 2 метра (по СП 71.13330.2017). Рекомендуем также обзор: «Дизайн-проект и ремонт в стиле джапанди в СберСити: смета 2025-2027 для премиальных башен бизнес+».
Срок черновой отделки - 6-10 недель. Ключевые моменты: стяжка должна набирать прочность не менее 28 дней при температуре +20°C и влажности не выше 60%, перед укладкой финишного покрытия обязательно выполняется шлифовка и грунтовка. Гидроизоляция в санузлах выполняется в два слоя с заходом на стены не менее 20 см, с обязательной проверкой качества через 24 часа (заливка воды на 2-3 см). Рекомендуем также обзор: «Сколько стоит дизайн-проект и ремонт квартиры в Москве: интерьер в стиле современный минимализм на примере Остоженка, 7 (делюкс, 2025-2026)».
Этап 5: Чистовая отделка - от плитки до декоративных покрытий
Чистовая отделка - самый длительный и дорогостоящий этап премиального ремонта. Он включает: укладку плитки и керамогранита (включая мозаику и панно), монтаж паркетной доски или инженерной доски (с обязательной акклиматизацией материала в помещении в течение 7-14 дней), покраску стен и потолков (минимум 2 слоя качественной краски с промежуточной шлифовкой), а также нанесение декоративных штукатурок и обоев.

Срок чистовой отделки - 8-16 недель. Ключевые нормативы: температура в помещении при укладке паркета - не ниже +18°C, влажность - 40-60%. Зазоры между паркетными планками должны быть минимальными (0.1-0.3 мм), а компенсационный зазор у стен - не менее 10-15 мм. Плитка укладывается с использованием крестиков 1.5-2 мм для формирования равномерного шва, который затем заполняется затиркой на эпоксидной основе (для ванных комнат - обязательно влагостойкой).
Этап 6: Монтаж встроенной мебели, сантехники и освещения
После завершения чистовой отделки начинается монтаж встроенной мебели (кухонные гарнитуры, шкафы-купе, гардеробные системы), сантехнического оборудования (унитазы, раковины, душевые кабины, ванны) и осветительных приборов. В премиум-сегменте освещение часто строится на системе DALI, которая позволяет управлять яркостью и цветовой температурой каждого светильника индивидуально или группами.
Срок монтажа - 4-8 недель. Важно: монтаж мебели выполняется после полного высыхания всех покрытий (не менее 7 дней после покраски), чтобы избежать повреждения стен. Сантехника подключается к системе водоснабжения через шаровые краны с сервоприводами - это позволяет автоматизировать управление и защитить от протечек. Освещение настраивается в соответствии с проектом: уровень освещенности в жилых комнатах должен составлять не менее 150 люкс, на кухне и в рабочей зоне - 300-500 люкс.
Этап 7: Финишная уборка и сдача объекта
Финишная уборка - завершающий этап премиального ремонта, который включает профессиональную химчистку всех поверхностей: удаление строительной пыли с потолков, стен и полов, мытье окон (включая внешнюю сторону), чистку сантехники и кухонного оборудования. В премиум-сегменте уборка выполняется в два этапа: первая - после монтажа мебели (удаление упаковки и крупного мусора), вторая - за 1-2 дня до сдачи (финальная чистка).
Срок финишной уборки - 1-2 недели. После уборки проводится приемка объекта: заказчик совместно с подрядчиком проверяет качество всех работ по чек-листу, включающему проверку геометрии помещений (лазерным нивелиром), работу всех инженерных систем (включение/выключение света, подача воды, работа кондиционеров), отсутствие дефектов на поверхностях (сколов, царапин, потеков краски). Если все соответствует проекту и нормативам, подписывается акт приема-передачи.
Типичные ошибки на этапах премиального ремонта и как их избежать
Даже при детальном планировании в премиальном ремонте возникают ошибки. Самая распространенная - несоответствие дизайн-проекта реальным размерам помещений из-за неточных обмеров. Решение: перед началом проектирования выполнить лазерное сканирование помещения с точностью до 1 мм. Вторая по частоте ошибка - неправильный расчет сечения кабелей для мощной техники (электроплиты, сауны, джакузи), что приводит к перегреву и аварийным отключениям.
Третья ошибка - игнорирование времени на акклиматизацию материалов. Например, паркетная доска, привезенная со склада при температуре +5°C, должна вылежаться в отапливаемом помещении не менее 7 дней, иначе после укладки она деформируется. Четвертая - несоблюдение технологии гидроизоляции в санузлах: если не сделать «корыто» (гидроизоляцию с заходом на стены), вода может просочиться к соседям. Избежать этих ошибок помогает жесткий чек-лист на каждом этапе и привлечение независимого технического надзора.
Часто задаваемые вопросы
Какой реалистичный срок премиального ремонта квартиры 80-120 м² в Москве?
Полный цикл занимает от 8 до 14 месяцев, включая дизайн-проект, согласования и финишную уборку. Обещания сделать ремонт за 3-4 месяца в премиум-сегменте указывают на некомпетентность подрядчика, так как требуется время на усадку стяжки и акклиматизацию материалов
Сколько времени нужно на разработку дизайн-проекта и почему он так важен?
Разработка полноценного дизайн-проекта для квартиры 80-120 м² занимает от 6 до 12 недель. Он включает не только 3D-визуализацию, но и подробные чертежи инженерных систем, схемы освещения с CRI ламп и спецификацию всех материалов, что критически важно для премиального ремонта
Какие типичные ошибки возникают при монтаже инженерных систем и как их избежать?
Самая частая ошибка - неправильный расчет сечения кабелей для мощной техники, что ведет к перегреву. Чтобы избежать проблем, используйте медный провод сечением 2.5 мм² для розеток и обязательно фотографируйте и обмеряйте все сети до их закрытия штукатуркой для будущего обслуживания
Почему стяжка пола требует 28 дней выдержки и что будет, если сократить этот срок?
Стяжка должна набирать прочность не менее 28 дней при температуре +20°C и влажности до 60%. Если сократить этот срок, основание под финишное покрытие будет недостаточно прочным, что может привести к деформации паркета или плитки
Какой компенсационный зазор нужно оставлять у стен при укладке паркета?
Компенсационный зазор у стен должен быть не менее 10-15 мм. Это необходимо, чтобы деревянное покрытие могло расширяться при изменении влажности и температуры, иначе после акклиматизации паркет может деформироваться
Комментарии
Очень полезная статья, я как раз задумалась о ремонте и теперь понимаю, что 8-14 месяцев - это реально, а не страшилка.
Подскажите, а если я хочу заказать дизайн-проект удаленно, это повлияет на сроки? У меня квартира 95 м2.
Я столкнулась с тем, что дизайнер предложил слишком сложное освещение на DALI, пришлось переделывать проект, чтобы уложиться в бюджет.
А как часто вы проверяете подрядчика на этапе стяжки? У меня знакомые попали на переделку из-за того, что стяжку не выдержали положенные 28 дней.
Интересно, а для квартиры 60 м2 сроки пропорционально меньше или есть минимальный порог в 6-8 месяцев?
Я выбрала паркетную доску из ценных пород, и теперь переживаю, что акклиматизация займет больше 7 дней. Стоит ли закладывать 2 недели?
Согласен с автором, что обещание сделать ремонт за 3-4 месяца - это маркер некомпетентности. Сам попался на такое, в итоге переделывали полгода.
Важный момент про фотофиксацию инженерных сетей. Я сделал так, и это спасло, когда через год понадобилось повесить картину - знал, где проходят кабели.
У меня вопрос по гидроизоляции: достаточно ли двух слоев с заходом на стены 20 см, или лучше сделать 30 см для надежности?
Я читала, что для премиального ремонта лучше использовать трубы из нержавейки, а не сшитого полиэтилена. Что вы посоветуете?
Очень помог чек-лист по приемке, я распечатала его и буду проверять все пункты при сдаче объекта.
Статья грамотная, но я бы добавил про необходимость технического надзора. Без него сложно контролировать качество на каждом этапе.
Подскажите, а как быть с вентиляцией, если в квартире уже есть центральная система? Нужно ли ее менять или можно модернизировать?
Я столкнулась с проблемой, что плитку пришлось ждать 3 месяца из-за отсутствия на складе. Как заранее проверить наличие материалов?
Хороший материал, но я бы уточнил про штробление в панельных домах - многие подрядчики этим грешат, а потом проблемы с несущими стенами.
У меня квартира 130 м2, и я планирую ремонт с бассейном. Статья говорит о 16-20 месяцах, это реально или лучше закладывать 2 года?
Я сделал лазерное сканирование перед проектом, и это сэкономило кучу нервов - все размеры сошлись с точностью до миллиметра.
А как часто вы рекомендуете проводить авторский надзор при параллельной работе бригад? Раз в неделю или чаще?
Полезно, что указаны нормативы по освещению - 150 люкс в жилых комнатах. Я думал, что достаточно 100.
Согласен, что ошибка с сечением кабелей - частая проблема. У друга из-за этого выбивало автоматы при включении духовки.
Я бы добавил про важность выбора правильной затирки для плитки в ванной. Эпоксидная - это must have, цементная быстро темнеет.
В статье упомянуты сроки для одной бригады. А если нанять две параллельные, насколько это реально сократит время без потери качества?
Хорошо, что напомнили про компенсационный зазор у стен для паркета. Многие забывают, а потом пол вздувается.
Я считаю, что финишная уборка в два этапа - это правильно. После монтажа мебели всегда много пыли, и без промежуточной уборки не обойтись.
Статья подтвердила мои опасения, что ремонт с хамамом займет больше времени. Буду закладывать 18 месяцев минимум.
Оставить комментарий
